Klimaatbestendig Klapwijk

In november 2020 is de gemeente Pijnacker-Nootdorp in Klapwijk (Pijnacker) gestart met de rioolvervanging, plaatselijke ophoging en herinrichting van de openbare ruimte. Tegelijkertijd maken we de wijk Klimaatbestendig: voorbereid op een klimaat met meer en heviger regenbuien en lange droge periodes.

Wat

Het project Klimaatbestendig Klapwijk is in zes fasen opgedeeld en duurt naar verwachting tot en met 2029. Het project bestaat uit:

  • Een toekomstige klimaat bestendige wijk
  • Vervanging van het riool, nieuwe bestrating, ophogingen van verzakkingen, aanplanten nieuwe bomen/struiken
  • Aanleg nieuwe kabels en leidingen
  • Vernieuwing speeltoestellen
  • Extra opvang /waterbergingen

Waar

Participatie

Participatie gaat erover dat inwoners of belanghebbenden al vroeg worden betrokken bij plannen voor hun buurt, kern of de hele gemeente. Dat zij kunnen meedenken en praten over bijvoorbeeld bouwplannen in de wijk.

De omgeving is tot nu toe op verschillende momenten en manieren betrokken bij Klimaatbestendig Klapwijk, fase 1,2,3 en het Wijkpark. Het ontwerp voor fase 1, 2, 3 en het Wijkpark zijn in de periode 2019-2021 zijn besproken tijdens meerdere inloopavonden, buurtwandelingen en dergelijke. De uitgangspunten uit de visie (zie bijlage), de reacties, wensen en ideeën van de bewoners/kinderen zijn meegenomen in het voorlopig ontwerp en het definitieve ontwerp.
Het college heeft dit aangepaste ontwerp vastgesteld en op basis hiervan zijn detail uitvoeringsplannen via een bouwteam van de gemeente en de aannemer Van Kessel uitgewerkt.

Voor fase 4, 5 en 6 komen diverse participatiemomenten. De participatie start eind 2025. De resultaten van de momenten waarop we de omgeving hebben betrokken, kunt u hieronder bekijken.

Wanneer?

Visie Klimaatbestendig Klapwijk vastgesteld

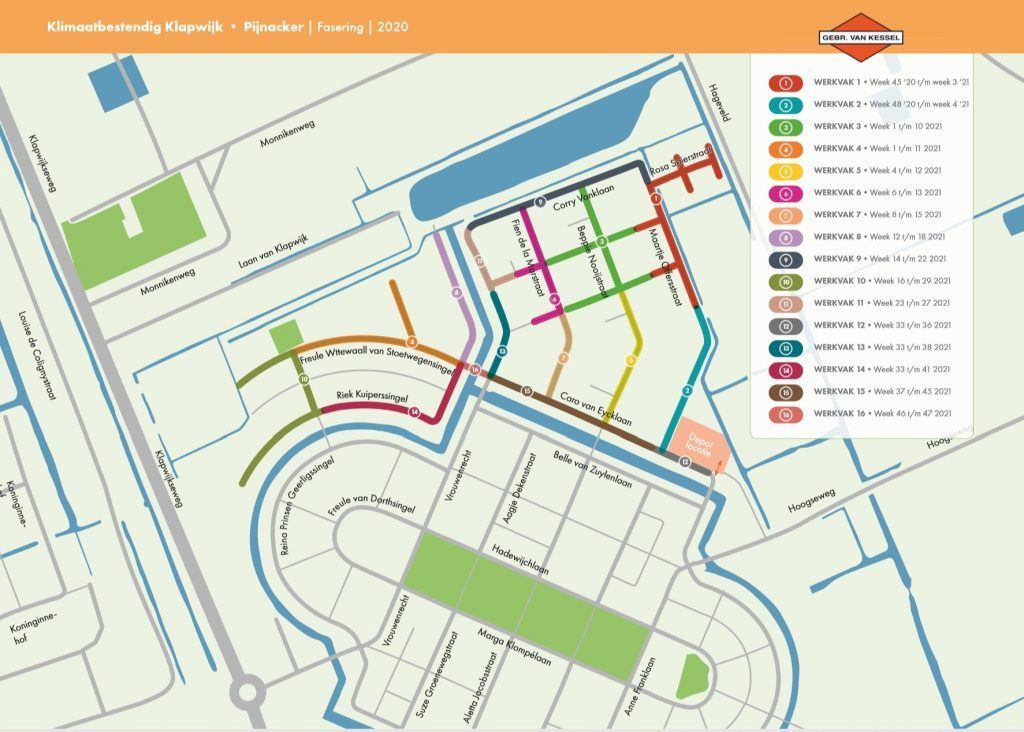

Fase 1 herinrichting uitgevoerd.

Het Wijkpark en de Urban Waterbuffer zijn aangelegd.

Herinrichting fase 2 inclusief werkzaamheden aan elektra, water en gas.

  • Uitvoering herinrichting fase 2.
  • Start (nuts)werkzaamheden fase 3A (maart tot december).

  • Start aanleg groenvoorziening in fase 2 (november). Naar verwachting in februari 2026 klaar.
  • Opstellen definitief ontwerp voor fase 4 en 5, inclusief participatie (najaar 2025).

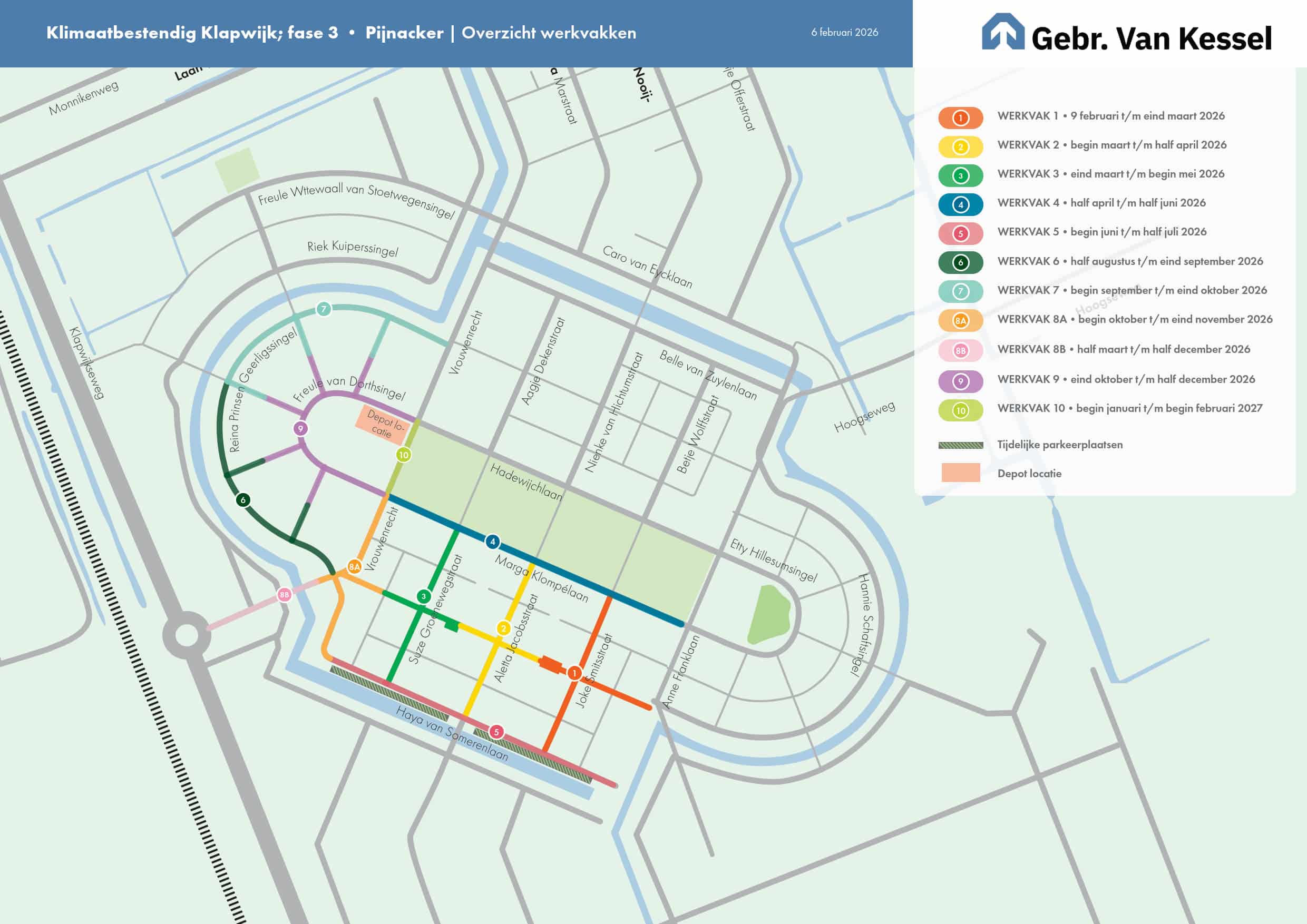

  • Start uitvoering herinrichting fase 3A
  • Start aanleg groenvoorzieningen fase 3A (november – februari 2027).
  • Start (nuts)werkzaamheden fase 3B (najaar 2025 – voorjaar 2026).
  • Start uitvoering herinrichting en voorbelasting fase 3B (april 2026 – april 2027).
  • Vanaf april 2026 tijdelijk openstelling Hoogseweg voor één jaar.

Start uitvoering herinrichting en   nutswerkzaamheden fase 4.

Start uitvoering herinrichting en nutswerkzaamheden fase 5.

Start uitvoering herinrichting en nutswerkzaamheden fase 6.

Meest gestelde vragen

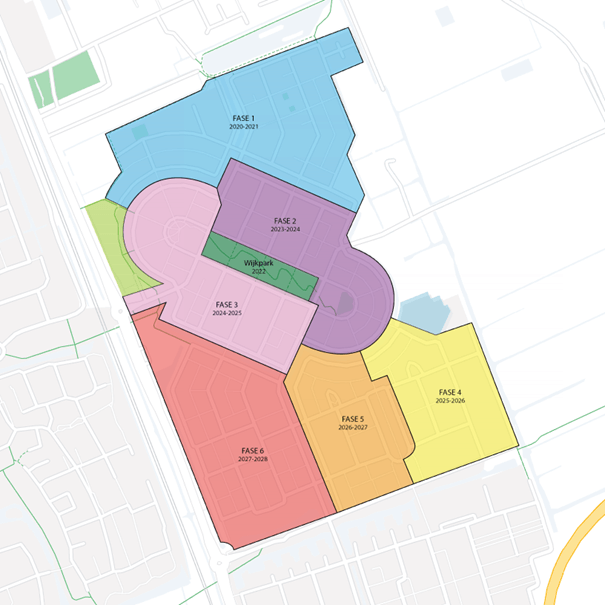

In onderstaande afbeelding staan de fasen aangegeven met daarin het jaartal wanneer er aan de fase wordt gewerkt.

Een klimaatbestendige wijk is een woonomgeving die ingericht is, en anticipeert, op de gevolgen van het veranderende klimaat. De openbare ruimte wordt klimaatbestendig ingericht, maar om de waterproblemen te verhelpen is het belangrijk dat ook privétuinen klimaatbestendig worden. De gemeente vragen bewoners om privétuinen groener in te richten en regenwater op te vangen.

Tips voor een groene en watervriendelijke tuin

De gemeente heeft als uitgangspunt om alle werkzaamheden in de openbare ruimte zoveel mogelijk op elkaar af te stemmen en te combineren. Helaas is het onvermijdelijk dat er meerdere keren op verschillende momenten in uw straat wordt gewerkt door verschillende partijen.

De algemene werkvolgorde is dat eerst het groen wordt verwijderd door de gemeente voor de nutsbedrijven en de toekomstige ophoging en de herinrichting.

Hierna gaan de nutsbedrijven aan de slag met hun eigen aannemer (Van Vulpen) met de vervanging en uitbreiding van de nutsvoorzieningen en huisaansluitingen.

Vanwege verschillen in ligging, aanlegdieptes en aanlegsnelheden is combineren niet altijd mogelijk. Bij grotere ophogingen moet dit bovendien in meerdere fasen gebeuren. Gelijktijdig met de nutspartijen vervangt de gemeente ook het verlichtingsnet en de lichtmasten.

Vervolgens gaat de gemeente met de civiele aannemer (Van Kessel; fase 1,2 en Wijkpark) aan de slag met de rioolvervanging, ophoging van de openbare ruimte en de definitieve bestrating. Na deze ophoging wordt door de telecombedrijven een nieuwe glasvezelkabel in het opgehoogde trottoir gelegd en volgt als laatste partij de groenaannemer met de definitieve groeninrichting in opdracht van de gemeente.

Eind 2023 is besloten om het project Aardgasvrij Klapwijk voorlopig stop te zetten. Bij de nieuwe herinrichting van de ondergrond wordt echter rekening gehouden met een ruimtereservering voor de mogelijke aanleg van een warmtenet.

Ja. De visie van de gemeente is dat er twee goede ontsluitingen moeten zijn voor het gemotoriseerde verkeer beschikbaar voor de wijk Klapwijk. Door de werkzaamheden aan het Vrouwenrecht bij de rotonde wordt deze ingang van de wijk afgesloten voor verkeer. Dit geldt niet voor fietsers en voetgangers. Om Klapwijk bereikbaar te houden, gaat tijdens deze afsluiting de Hoogseweg tijdelijk open voor verkeer, duur 1 jaar. De andere ontsluiting is via de Duikersloot.

Voor het tijdelijk openstellen van de Hoogseweg  zal de gemeente een nieuw verkeersbesluit nemen. Het eerdere verkeersbesluit van december 2023 is door het college ingetrokken, mede door de uitgelopen planning.

De huidige Mariaschool wordt uitgebreid. In de uitbreiding is ruimte voor de school en een kinderdagverblijf. Deze combinatie maakt dat dit een integraal kindcentrum (IKC Klapwijk) wordt. Op 18 september 2024 is de overeenkomst met de aannemer ondertekend met de gemeente. Daarna start de aannemer met de voorbereidingen van de bouw van IKC Klapwijk. Het IKC Klapwijk wordt zomer 2025 opgeleverd.
